У Києві планують збудувати шість нових ТЕЦ
Будівництво шести нових ТЕЦ коштуватиме до 1,2 мільярда євро.
Будівництво шести нових ТЕЦ коштуватиме до 1,2 мільярда євро.
Зроби добру справу і отримуй винагороди!
Нам як ніколи потрібна ваша підтримка. «Хмарочос» пише про розвиток міст 10 років та 303 днів. За цей час ми опублікували 26351 новин та статей. Ми потребуємо вашої допомоги, щоб продовжувати якісно працювати далі. Приєднуйтесь до Читацького товариства «Хмарочоса» та отримуйте приємні бонуси від редакції: квитки на культурні заходи в Києві, фірмовий мерч та актуальні книжки, можливість пропонувати редакції теми та багато іншого.
Стати членом Товариства | Хто ми такі?
Київ затвердив концепцію відновлення енергетичної системи, яка передбачає будівництво шести невеликих теплоелектроцентралей. Концепцію презентував у міській раді заступник голови КМДА Петро Пантелєєв.
Зараз у Києві є три великі ТЕЦ, обладнання яких застаріло.
Друга проблема енергостеми — російські обстріли, які вже призвели до відключень світла у столиці.

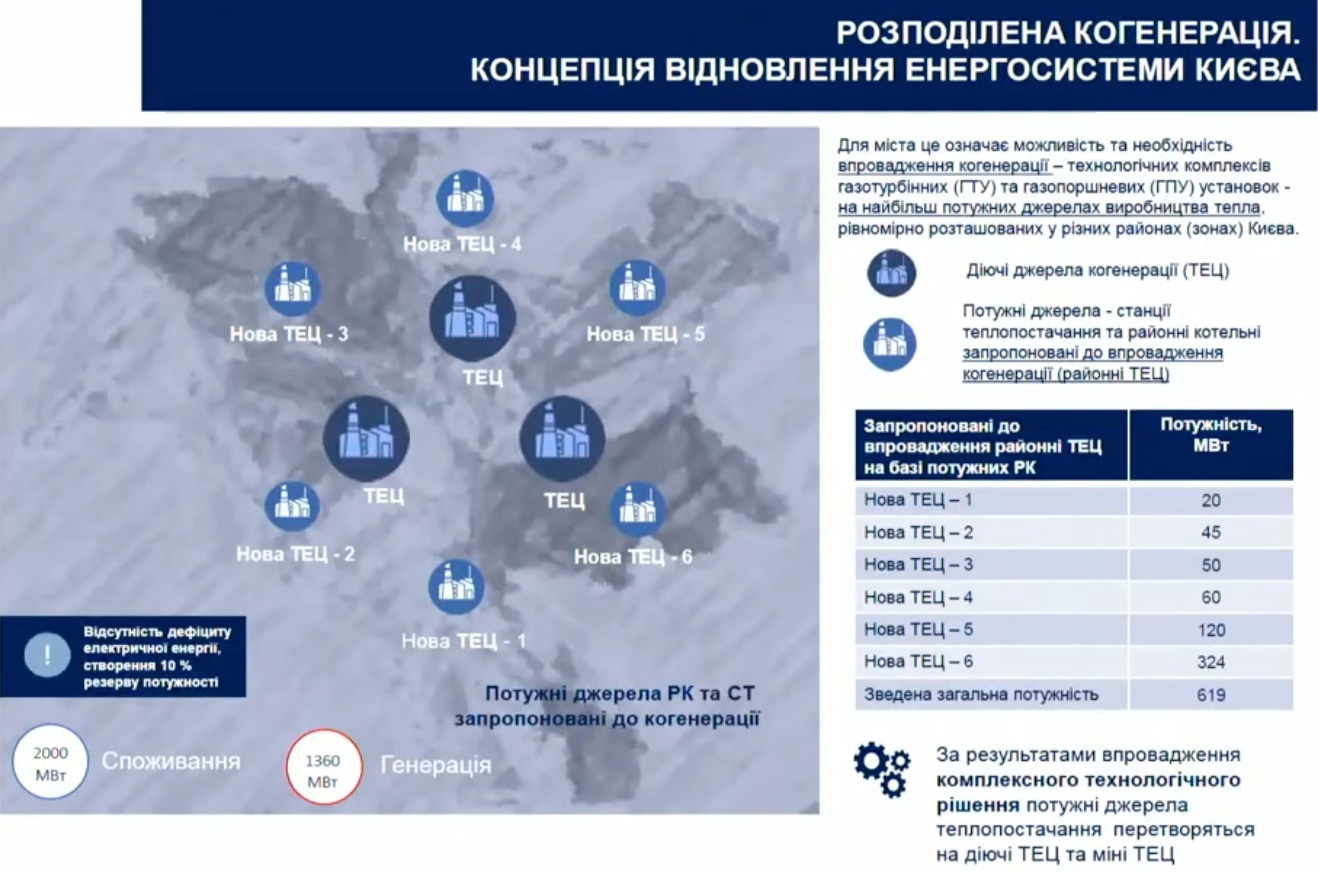

Нова концепція передбачає децентралізацію виробництва електроенергії. Замість кількох великих об’єктів планують збудувати міні-ТЕЦ, розподілених по місту й наближених до споживача.
Пантелеєв наголосив, що за рекомендаціями СБУ, з презентації видалено всі назви і картографічну інформацію.
Потужність кожної ТЕЦ становитиме від 20-324 МВт, загальна потужність — 619 МВт.
Їх створюватимуть на базі сучасних газових турбін, газопоршневих установок. Турбіни ефективніші, ніж старі котли: мають менші втрати теплової енергії, нижчі витрати на утримання та нижчі викиди. Вони також можуть працювати в режимі часткової потужності, адаптуючись до попиту. Запускаються на повну потужність за дві-п’ять хвилин.
Для гарантованого електрозабезпечення потрібно встановити невеликі когенераційні установки потужністю від 2,5 до 15 МВт на основних котельнях міста.
Будівництво шести нових ТЕЦ коштуватиме до 1,2 мільярда євро. Міський бюджет не розглядають як основне джерело фінансування. Київ уже має донорське обладнання на понад два мільярди гривень.
Загалом програма розрахована на 12-15 років. Перший етап планують завершити до кінця року — він забезпечить теплом близько 300 тисяч киян.
